【能源增效强集群 百日攻坚创佳绩】系列报道之四:重大节点!中欧体育汕头光伏项目主变顺遂就位

2023-08-08

zoty中欧·(中国有限公司)官方网站

“启动”!随着一声令下 ,长达23米的九轴全挂车辆徐徐从汕头市清静镇开出 ,驶向中欧体育汕头光伏项目升压站 ,挂车前后则是项目公司、总包单位、监理单位各级向导和专业职员“押阵” 。

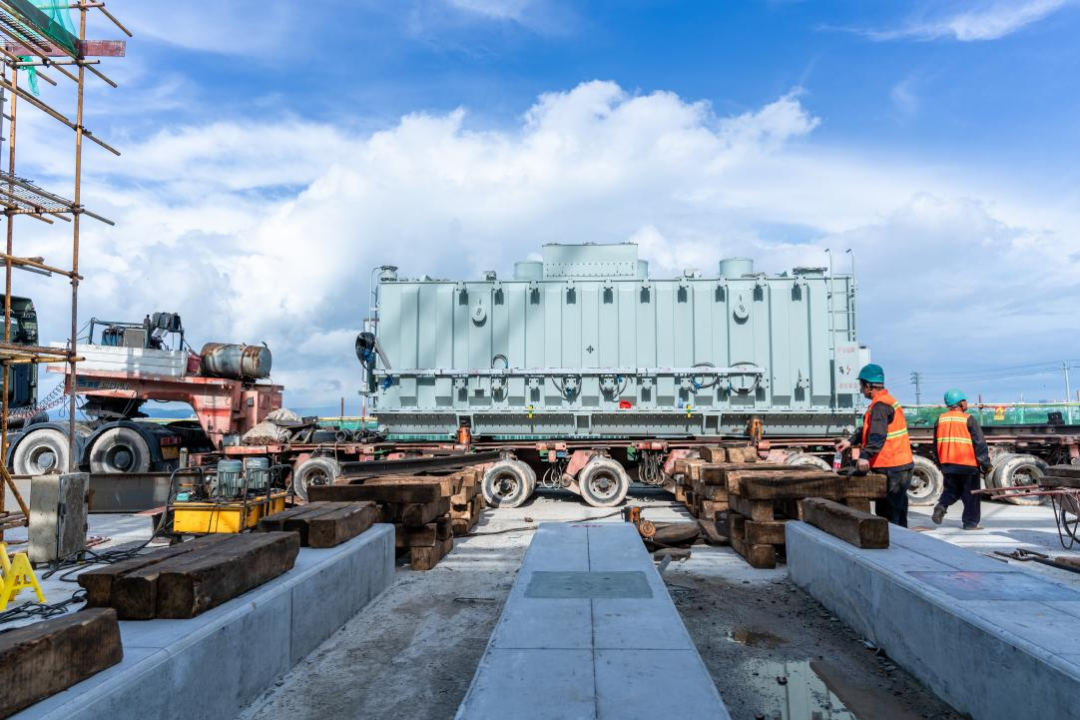

主变压器是光伏项目最大的单件装备 ,中欧体育汕头光伏项目三台主变容量为1518万千伏安 ,单台重量达140吨 ,是220KV升压站的焦点部件 。主变压器的运输、装置就位要求很是严酷 ,主变压器出厂时在顶部装置有高精度攻击纪录仪 ,要求整个历程中纵向、横向、笔直晃动加速率不凌驾3g 。主变运抵清静镇后 ,云云庞然大物怎样通过狭窄、泥泞不堪的5公里乡道 ,平稳运抵现场成为摆在项目部眼前的一道难题 。

凡事预则立 。为了确保主变就位历程清静 ,项目部提前组织运输单位、总包单位、监理单位召开专题聚会 ,各专业举行充分讨论 ,制订主变压器本体卸车就位计划 ,并多次举行现场踏勘 ,对沿途每一处涵洞、桥梁都举行受力剖析 ,辨识现场作业保存的每一处危害源 ,并制订、落实响应清静步伐 。

经由三天的主要事情 ,202372日 ,随着第三台主变压器顺遂就位乐成 ,标记着中欧体育汕头光伏项目取得要害性节点胜利 ,为后续升压站装备装置涤讪坚实基础 。

主变就位事情获得集团下属中欧体育电力工程公司的鼎力大举支持 ,其单位王喜林专家对现场主变顶推作业提供了名贵的指导意见 。

在集团公司向导的顽强向导下 ,汕头光伏项目建设各项事情有序推进 。阻止日前 ,已完成预制管桩施打109280根 ,占总用桩量的95%;光伏支架装置完成4899组 ,约支架总数的55%;太阳能组件装置完成3984组 ,约总数的45%;升压站配电楼已完成首层浇筑 ,外送线路工程也正在加紧协调建设当中 ,各项事情齐头并进 ,参建各方通力合作 ,配合为项目早日并网发电孝顺力量 。(中欧体育新能源公司 郭志庆)
