2021-07-30

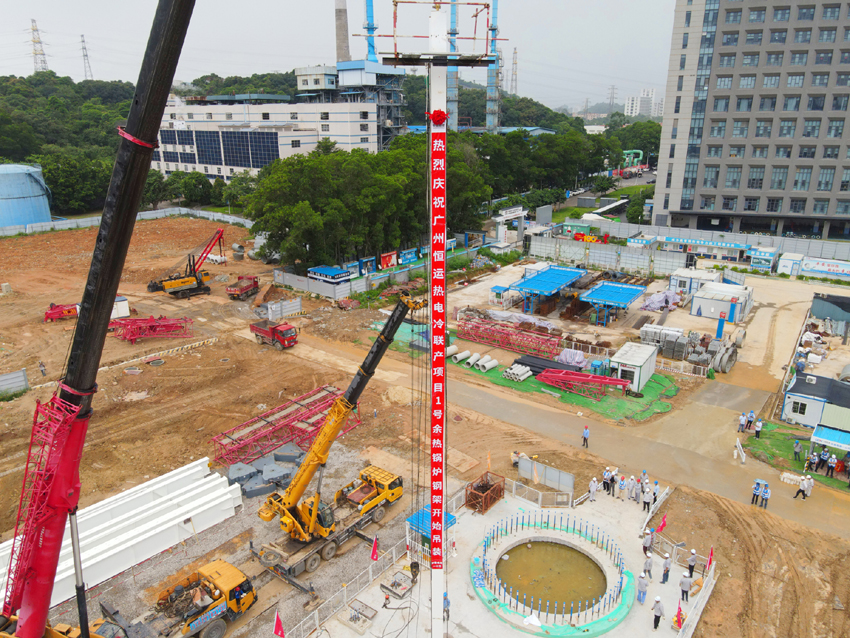

2021年7月30日下昼,陪同着阵阵鞭炮声和机械的轰鸣声,广州开发区东区2×460MW级“气代煤”热电冷联产项目#1余热锅炉第一根钢架被徐徐吊向钢架柱脚基座并顺遂吊装就位,标记着项目工程建设正式进入主装备装置阶段。
本项目配套三压再热、卧式、自然循环余热锅炉,锅炉本体钢架主要由22根立柱、11根底梁和11根顶梁组成,最大立柱护板组合件重约42吨,高度30米。吊装前,东区气电公司会同各参建单位详细讨论吊装计划,确�?尚行�,并举行清静手艺交底,明确作业序次及各项清静�;げ椒�,确保吊装作业清静、规范、有序举行。
东区气电项目自开工建设以来,公司全体员工和各参建单位全心组织、合理妄想,先后按妄想完成了桩基工程开工、主厂房基础浇筑第一罐混凝土、燃机岛2.46m层平台砼浇筑和本次钢架吊装等主要里程碑节点。接下来,东区气电公司将继续凭证工程进度妄想安排,凝心聚力,攻坚克难,推动工程后续节点顺遂有序完成,力争项目早日投产发电。(东区气电公司 叶贤礼)
